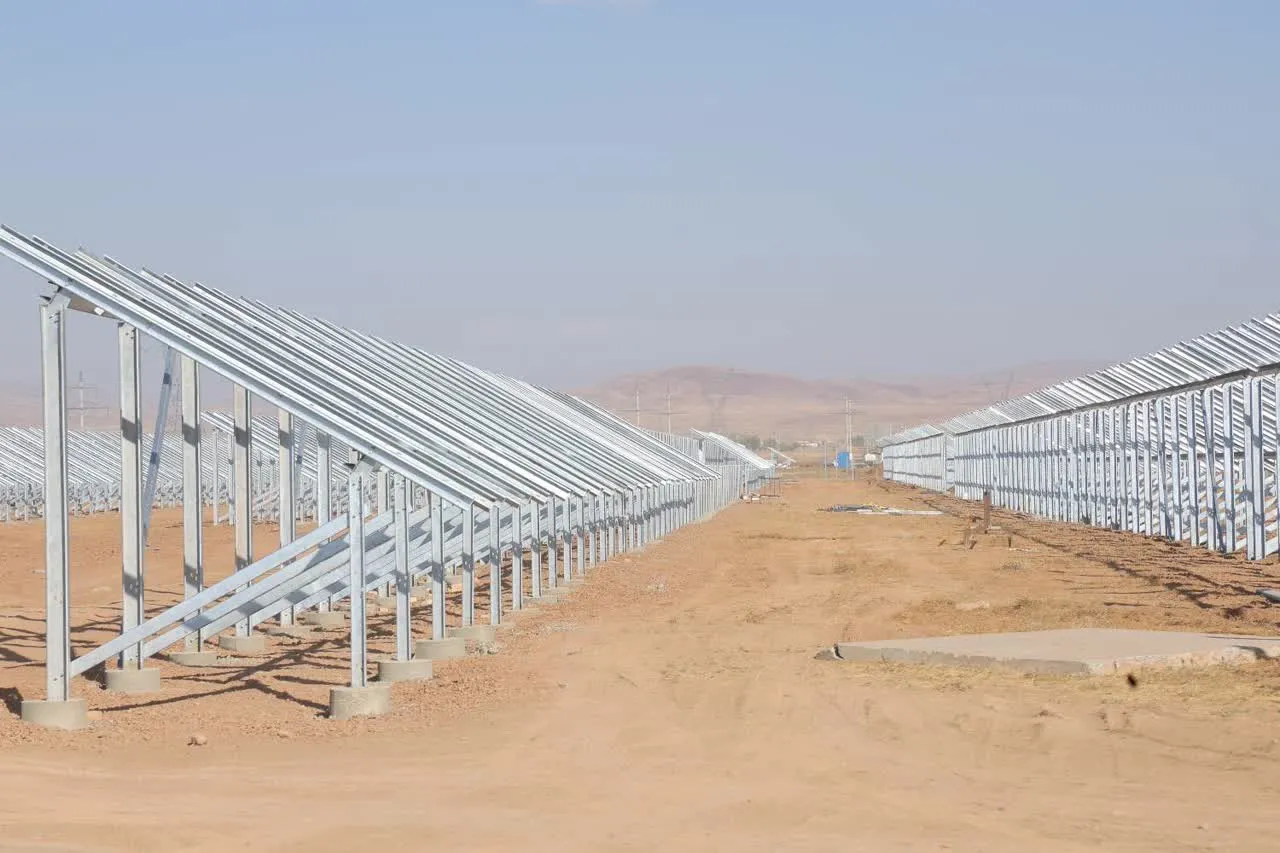

این نیروگاه با هدف توسعه انرژیهای تجدیدپذیر و تأمین انرژی پایدار برای طرحهای توسعه مس، در زمینی به مساحت ۱۶۸ هکتار و در قالب چهار فاز ۲۵ مگاواتی طراحی شده است. در حال حاضر عملیات احداث سازهها با فعالیت همزمان سه پیمانکار در جریان است و با نهایی شدن ثبت سفارش تجهیزات برای ۲۵ مگاواتِ نخست، ارسال پنلها از ابتدای آذرماه آغاز خواهد شد.
طبق برنامهریزی صورتگرفته، با انتقال تجهیزات و نصب پنلها، فاز نخست این پروژه تا پایان سال جاری آماده بهرهبرداری و اتصال به شبکه برق سراسری خواهد بود.
